Aktuellt just nu

I samband med att Östra Haga byggs om kan det bli vissa förändringar. Denna sida uppdateras med information om det som är aktuellt just nu. Bimac är den entreprenör som genomför arbetet på Östra Haga och här berättar de mer om vad som händer i projektet fortlöpande.

Bonava är den exploatör som bygger bostäderna på kvarteret Verkstaden, i angränsning till Motorcentralen. För frågor om deras arbete och tidplan hänvisar vi till att kontakta Bonava.

Projektet omfattar många aktörer och kräver omfattande samordning för att området som helhet ska fungera väl. Därför kan tidplaner komma att justeras allt eftersom projektet fortskrider.

För din säkerhet – respektera avspärrningarna

Du som rör dig i området, vänligen respektera avspärrningarna. Det är förbjudet för obehöriga att beträda arbetsområdet. Tack för att du är uppmärksam på skyltning på platsen och visar hänsyn.

Vecka 46

Preliminärt planeras vatten- och avloppsarbeten i Rothoffsvägen i höjd med Caparol att påbörjas under vecka 46. Arbetet innebär att vägen behöver stängas av under några veckor och omledning kommer att skyltas på plats. Tidpunkten kan komma att justeras någon vecka beroende på samordning med övriga arbeten i området. Mer information publiceras när tidplanen är fastställd.

Vecka 45-48

  • Vatten- och avloppsarbeten och övriga ledningsarbeten för de södra lokalgatorna fortsätter enligt plan.
  • Provtagning av förorenade massor påbörjas under perioden. Efter analys transporteras massorna till godkänd mottagningsanläggning för vidare omhändertagande. Tidplanen är preliminär och kan komma att justeras beroende på resultat från provtagning och samordning med övriga arbeten.
  • Gång- och cykelvägen planeras att öppnas för trafik under november. Eventuella ändringar meddelas löpande här på projektsidan.

Vecka 44

  • Öppning av cirkulationsplatsen, Parkvägen och Rothoffsvägen för biltrafik planeras till fredagen den 30 oktober.
  • Gång- och cykelvägen mellan cirkulationsplatsen och Umeå Energi Arena kommer fortsatt att vara avstängd medan återställningsarbeten efter anläggandet av vattenmagasinet pågår. Arbetet beräknas fortsätta ytterligare några veckor.
  • Samtidigt fortsätter vatten- och avloppsarbeten och övriga ledningsarbeten för de södra lokalgatorna inne på fastigheten Guldskrinet.

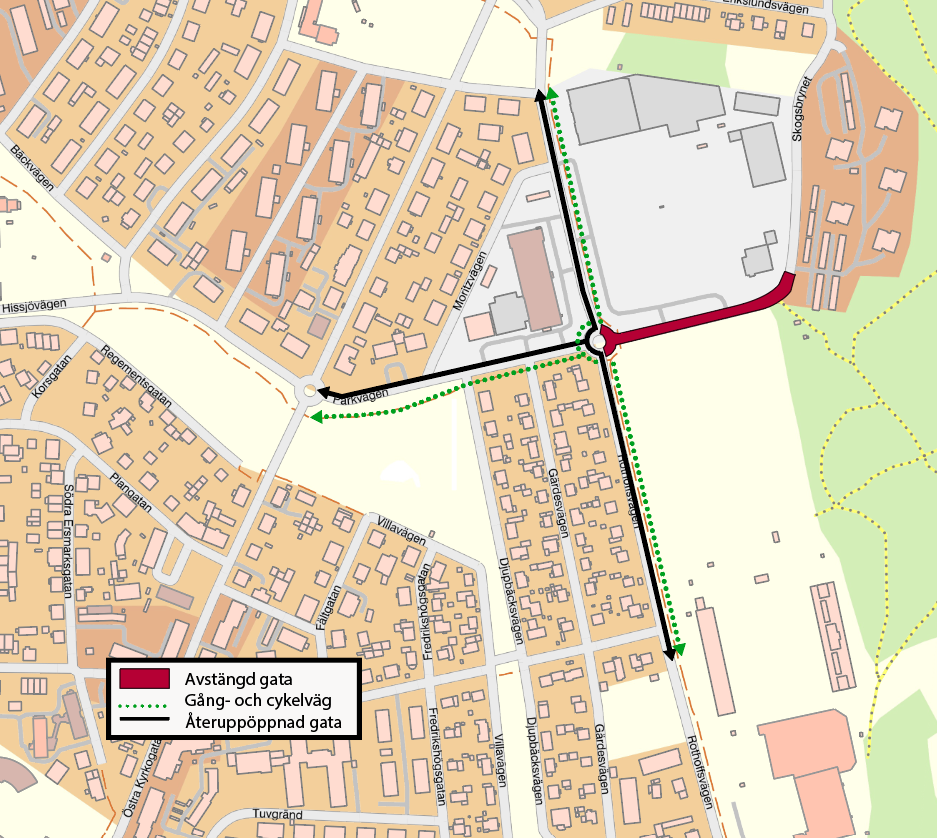

  • Öppning av cirkulationsplatsen och Parkvägen innebär att kopplingen mot Skogsbrynet också öppnas upp, om än enkelriktat då ett körfält är fortsatt avstängt i kurvan. Denna avstängning kommer fortgå fram till i början av februari.

Vecka 43

  • Slutliga markarbeten, justeringar och tekniska installationer genomförs innan vissa delar färdigställs. Arbetet kan fortfarande innebära begränsad framkomlighet på vissa platser.
  • Vatten- och avloppsarbeten för södra lokalgator startar inne på Guldskrinet.

Vecka 42

Asfaltering och återställning genomförs på vissa sträckor samtidigt som ledningsarbeten avslutas i andra delar av området.

Vecka 41

Markarbeten och förberedelser inför kommande beläggningsarbeten fortsätter. Arbetet syftar till att färdigställa gator och övriga ytor för nästa etapp.

Vecka 40

  • Återställning av vissa ytor påbörjas samtidigt som ledningsarbeten avslutas på flera platser.
  • Planteringsarbeten och förbättringar av dagvattenanläggningen genomförs.

Vecka 39

Arbetet fortsätter med fjärrvärme, ledningar och dagvattenanläggningar.

Vecka 38

  • Arbeten med ledningar och fjärrvärme pågår i flera delar av området.
  • Förberedelser för kommande återställningsarbeten inleds.

Vecka 37

Ledningsarbeten fortsätter och delar av gatorna kan påverkas av arbetsområdet. Arbetet är en del av utbyggnaden av framtida gator och kvarter.

Vecka 36

  • Arbeten med ledningar fortsätter längs Rothoffsvägen.
  • Samtidigt pågår arbete med dagvattenlösningar för att ta hand om regnvatten i området.

Vecka 35

  • Arbete med dagvattendamm fortsätter.
  • Markarbeten på Parkvägen.

Vecka 32-34

  • Arbetet återupptas efter semesterperioden och nu påbörjas förberedelserna inför det fortsatta arbetet med cirkulationsplatsen.
  • Fortsatt arbete med dagvattenmagasin på Parkvägen.
  • Uppstart av anläggning av torrvattendamm.

Vecka 28

  • Rothoffsvägen är nu öppen för trafik i båda körriktningarna fram till åtminstone vecka 33.
  • Arbetet tar nu ett uppehåll för semester.

Vecka 26

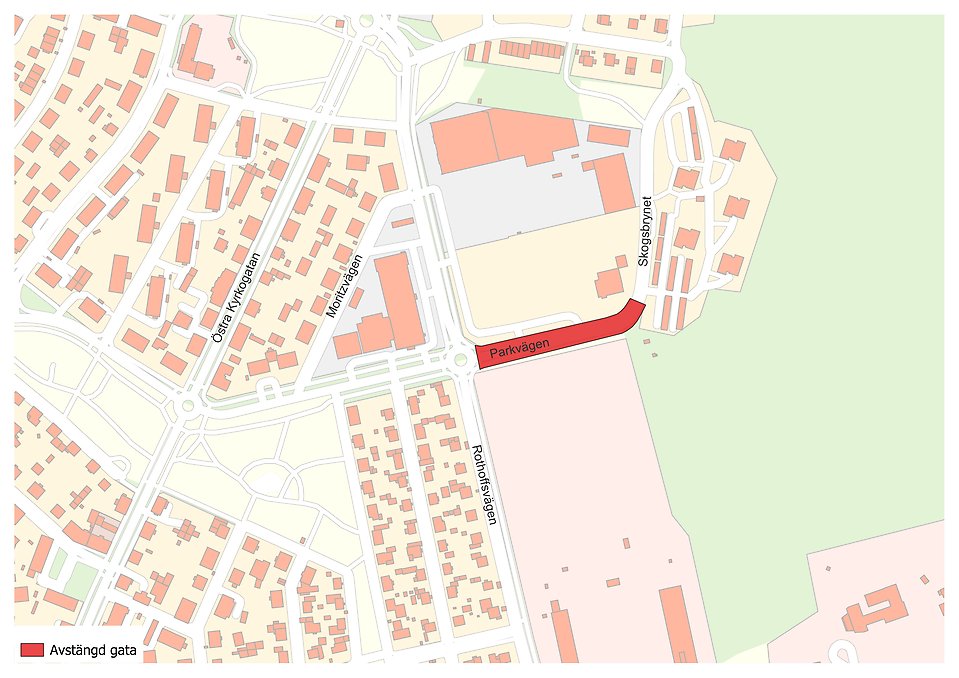

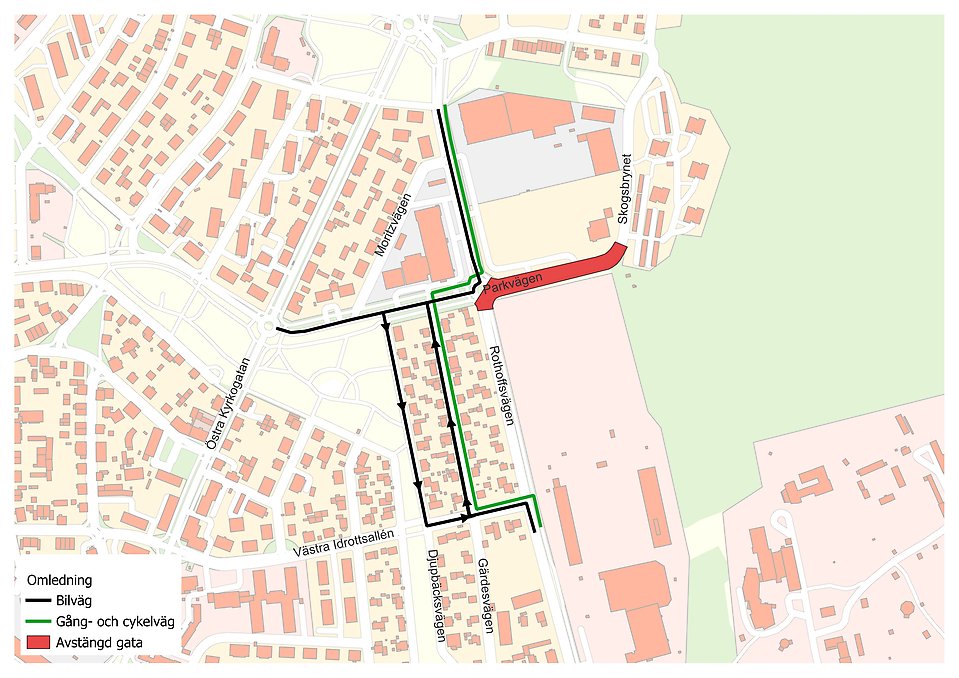

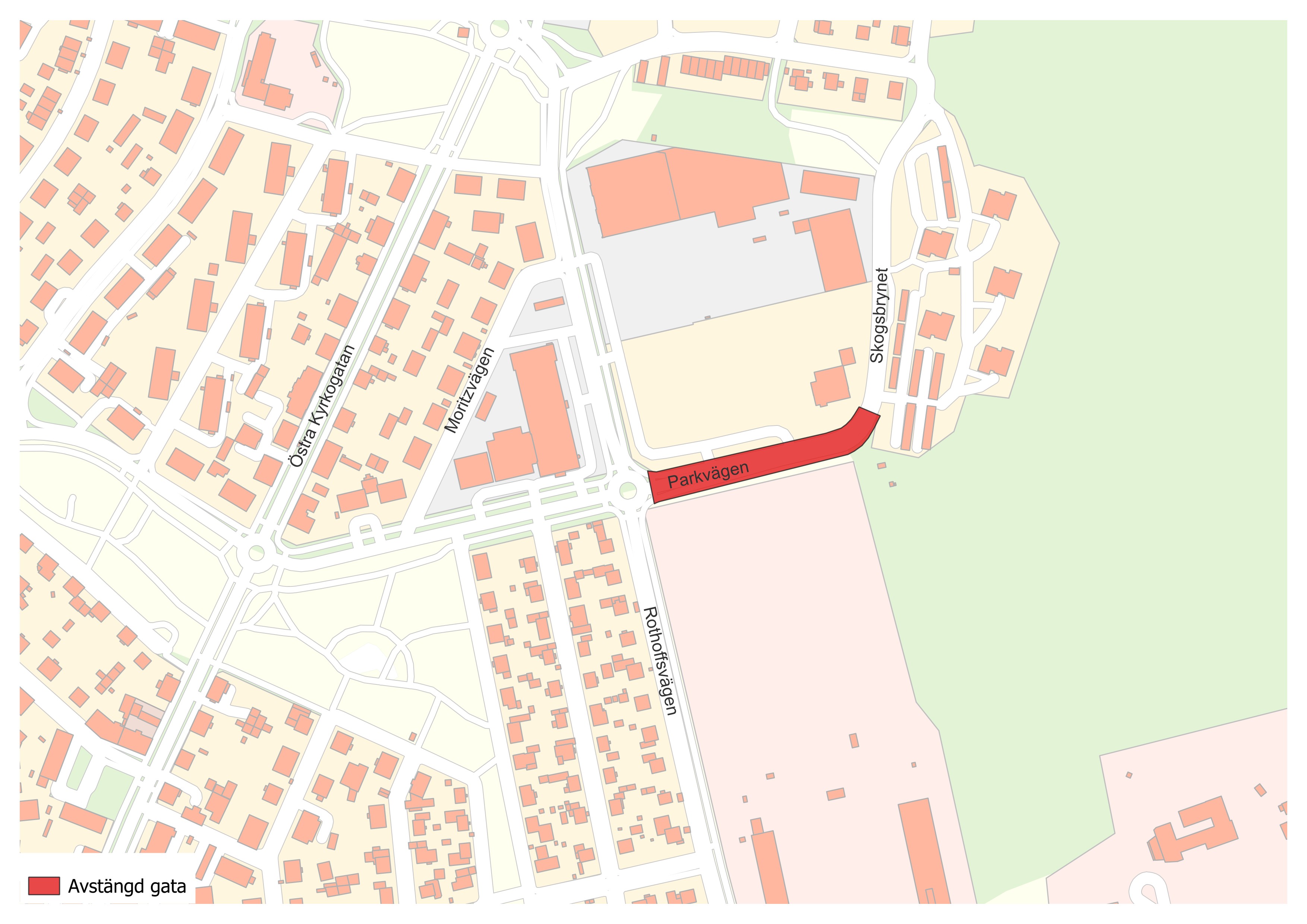

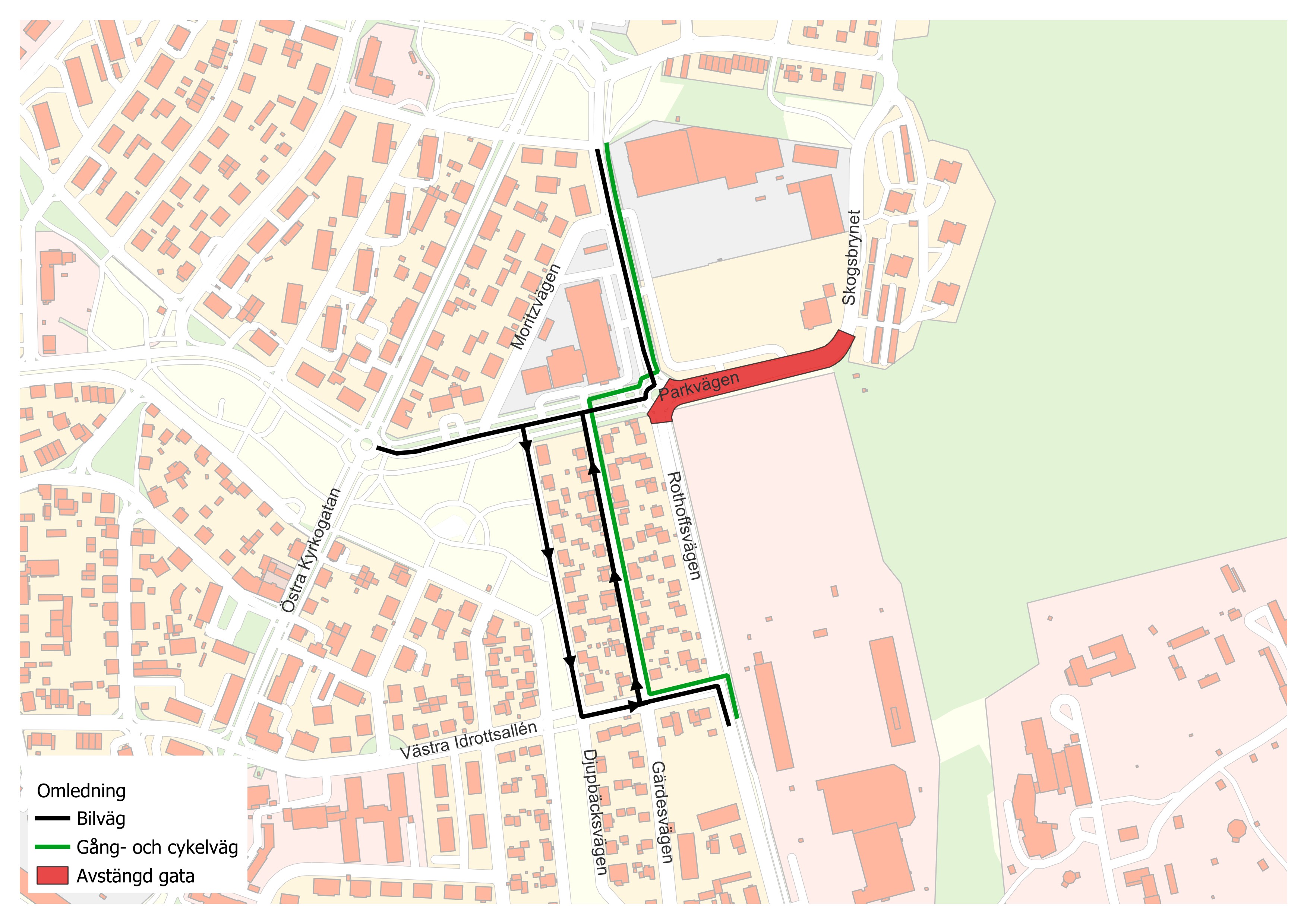

  • På grund av ytterligare förseningar kommer rondellen vid Rothoffsvägen/Parkvägen inte att kunna öppnas enligt tidigare plan under vecka 26. Den beräknas istället öppna i början av vecka 28. Delar av skogsbrynet är fortsatt avstängd.
  • När rondellen öppnas kommer den att vara tillgänglig för trafik åtminstone fram till vecka 33. I samband med detta öppnas även gång- och cykelvägen längs Rothoffsvägen tillfälligt för passage.
  • Under hösten kommer arbetena i rondellen och efter Rothoffsvägen att återupptas, vilket innebär att ytterligare trafikpåverkan och avstängningar kan bli aktuella. Dessa avstängningar bedöms dock inte behöva pågå under lika lång tid som den avstängning som varit nödvändig under våren. Mer information om kommande arbeten och eventuella trafikpåverkande åtgärder kommer att publiceras löpande på denna sida.

Vecka 24

  • Från vecka 26 öppnas en del av cirkulationen så att det går att passera från Parkvägen norrut mot Rothoffsvägen.
  • Från vecka 28 öppnas den ena sidan av cirkulationen, vilket innebär att det blir en T-korsning i cirkulationen. I samband med detta blir det möjligt att köra på Rothoffsvägen i nord–sydlig riktning igen och den nuvarande omledningsvägen tas bort. Under semesterperioden gäller denna lösning, men kortare avstängningar av cirkulationen och delar av Rothoffsvägen kan förekomma längre fram när arbeten genomförs.
  • Entreprenören har även fått i uppdrag att under sommaren genomföra kontinuerliga dammbindande åtgärder för att minimera påverkan. Exempel på sådana åtgärder är regelbunden saltning och bevattning av torra områden.

Vecka 21-22

  • Under vecka 21 har grävning pågått på Parkvägen samt arbete med nya avlopps-och vattenledningar. Arbeten med dagvattendammen har även påbörjats.
  • Under vecka 22 avverkas skog där dagvattendammen ska ta form och arbete med att bygga om dagvattnet i cirkulationen startar. Stora pumpar placeras intill rondellen för att pumpa runt dagvatten under tiden som ledningsarbeten pågår.
  • Svetsarbeten påbörjas även under vecka 22.
  • Arbetet med ledningar har visat sig vara mer omfattande än planerat och cirkulationen kommer därav beröras under längre tid än tidigare bedömning. Idag bedöms avstängningen ske till midsommar. Vi ser över om ytterligare åtgärder för trafikomledning behövs och uppdaterar när en tydlig tidplan finns.

Vecka 20-21

  • Under vecka 20 har alla belysningsstolpar med armaturer som ska sparas monterats ned. Även grävning, arbete med nya avlopps- och vattenledningar samt rivning av gamla el- och fiberledningar har utförts.
  • Under vecka 21 fortsätter arbetena som nämnts ovan och utbyggnad av fjärrvärmeledningar påbörjas.

Vecka 18–19

  • Arbeten med att bygga vatten- och avloppsnätet i rondellen pågår.
  • Rothoffsvägen är avstängd för genomfart.
  • Anpassning av trafikflödet så att genomfart av sidogatorna sker på ett tryggt sätt.
  • Förberedande arbeten inför skogsavverkning i Stadsliden utförs för att möjliggöra arbeten med torrdammen som ska anläggas.
  • Enstaka träd har fällts inom arbetsområdet. Dessa sparas och läggs ut som en faunadepå när torrdammen är färdigställd.

Vecka 17

  • Etablering på arbetsområde och röjningsarbeten.
  • Omledning av trafik startar under veckan.
  • Avstängning av hela rondellen för all trafik vid Parkvägen och gatan upp till skogsbrynet. Även avstängning av gång- och cykelväg, gångbana samt bilväg för genomfart från arenan fram till rondellen.
  • Påbörjar demontering- och rivningsarbeten längs med Parkvägen och kvarteret Guldskrinet.
  • Påbörjar gaturenoveringsarbeten från rondellen upp mot skogsbrynet.
