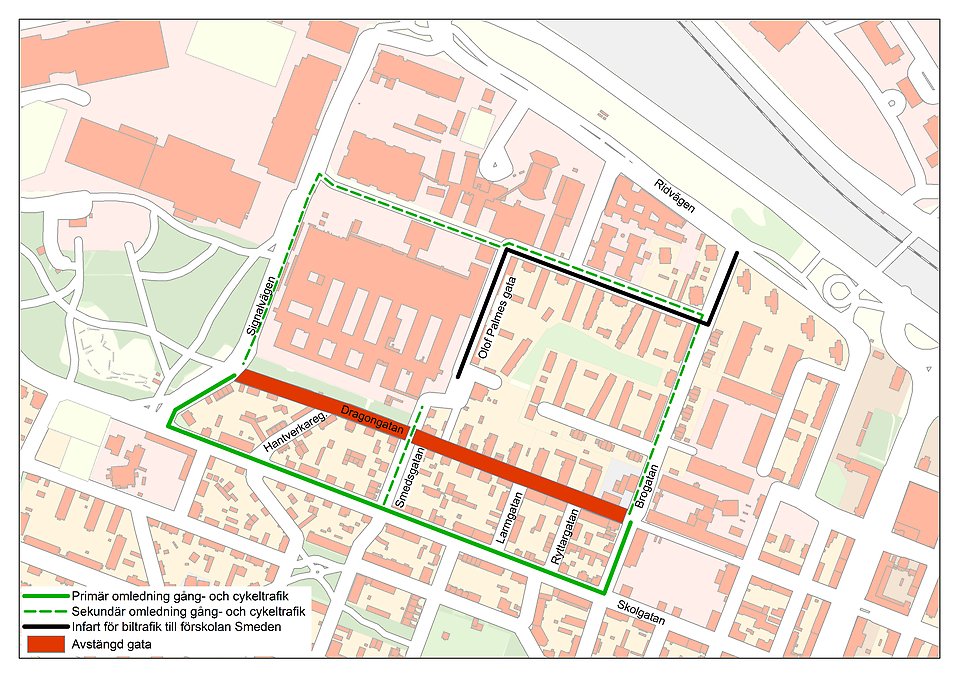

Omledning av gång- och cykeltrafik under tiden som arbetet pågår på Dragongatan. Klicka på bilden för att göra den större.

Aktuellt just nu

I samband med att Dragongatan byggs om kan det bli vissa förändringar. Den här sidan uppdateras med information om det som är aktuellt just nu.

Entreprenören NYAB genomför arbetet på Dragongatan. Här kommer de fortlöpande berätta om vad som händer i projektet.

För din säkerhet – respektera avspärrningarna

Du som rör dig i området, vänligen respektera avspärrningarna. Det är förbjudet för obehöriga att beträda arbetsområdet. Tack för att du är uppmärksam på skyltning på platsen och visar hänsyn.

Etapp 1 till 4 – Dragongatan från Signalvägen till Larmgatan

Grävningarna på djupet är klara. Nu pågår ytliga ledningsarbeten för fjärrvärme, el, belysning och bredband.

Arbeten med kantsten, fundament, belysningsstolpar mm har påbörjats och kommer pågå längs alla etapper hela hösten ända in i oktober.

Boende längs dessa 4 etapper kommer, trots att arbetena övergår till mer ytlig karaktär, fortsatt under hösten stundtals få begränsad tillgång till infarter på grund av pågående arbeten med kantsten, markplattor, grusavjämning och asfaltarbeten.

Asfaltering planeras i november.

Etapp 5 och 6 – Dragongatan från Larmgatan till Brogatan

Ledningsarbetena på djupet är klart. Ytliga ledningsarbeten för fjärrvärme, el, belysning och bredband har påbörjats och kommer pågå under oktober och november.

Parallellt pågår också färdigställningsarbeten så som kantsten, markplattor, grusavjämning, plantering, belysningsstolpar mm.

Asfaltering planeras i november.

Dragonparken

Gräv- och planeringsarbeten pågår. Plantering, montering av stålkanter, bänkar m.m. är påbörjade och kommer att fortgå hela hösten ända in i oktober.

Parkering

För parkering av fordon kommer boende att hänvisas till Dragonskolan garage. Det finns även ett fåtal tillfälliga parkeringar i Dragonparken som kan nyttjas för korttidsparkering. Dessa har inte el.

Blockerade infarter

Infarter kan fortsatt vara delvis blockerade eller svåra att angöra under hösten.

Behöver du hjälp med större intransporter kan du kontakta entreprenören Nyab så försöker de hjälpa till. De finns på plats måndagar till torsdagar.

Post och sophantering

Provisoriska brevlådor ställs ut på Dragongatan.

Boende kan ställa ut sina soptunnor som vanligt. Dessa flyttas av entreprenören till ett uppsamlingsställe för tömning och sedan ställs tunnorna tillbaka igen.

El och fjärrvärme

El och fjärrvärme kopplas om löpande.

Håll dig uppdaterad

Du kan prenumerera och få aktuell information genom att registrera din mejl på webbsidan www.umea.se/dragongatan Länk till annan webbplats.,

För aviseringar om vattenavstängningar via SMS, anmäl dig till www.vakin.se/sms Länk till annan webbplats, öppnas i nytt fönster.

Vecka 44

27-31 oktober stängs korsningen Dragongatan/Brogatan av för asfaltering. Biltrafik omleds via Hovrättsgatan/Ridvägen/Brogatan, men fotgängare och cyklister kan passera förbi korsningen som vanligt.

Vecka 41

  • I veckan pågår beläggning av första asfaltslagret av två på en del av Dragongatan; Signalvägen-Larmgatan.
  • I parken planterar vi träd samt fyller för gångvägar i parken.
  • Inväxling av fjärrvärme av den sista delen sker torsdag 9 oktober.
  • Under vecka 42 och 43 gräver vi för sättning av kantsten på sista delen i korsningen Larmgatan-Brogatan. När detta är klart beläggs den sista delen av Dragongatan.

Vecka 40

  • Korsningen vid Brogatan korsningen är nu öppen igen.
  • Kantsten håller på att sättas på Smedsgatan.
  • Grävning samt nedläggning av kablar pågår från korsning Smedsgatan mot Larmgatan och fjärrvärme grävs från korsningen Brogatan mot Ryttaregatan.
  • Plantering av en del träd påbörjas under veckan.
  • Justering för beläggning av del från korsningen Signalvägen till korsningen Smedsgatan påbörjas också i slutet av nästa vecka.

Vecka 37

  • Arbetet med vatten och avlopp är så gott som klart. Det som kvarstår är några inkopplingar av nytt vatten till några av fastigheterna på slutet av Dragongatan mot Brogatan till. Det görs under vecka 38.
  • Brogatan öppnas igen i slutet på vecka 38 om allt går som planerat och inget oförutsett händer.
  • Det mesta grävarbetet är gjort. Det som är kvar att göra är mindre grävarbeten för ny fjärrvärme och el. Kortare avstängning av gator kan dock fortfarande inträffa.
  • I Dragonparken är den större delen av dom nya plantorna planterade. Det som återstår är plantering av träd samt gångvägar i parken.
  • Ny kantsten har blivit satt på Dragongatan mellan Signalvägen och Smedsgatan. Till veckan fortsätter kantstenssättningen upp på Smedsgatan.

Vecka 35

  • De grävningar som har störst påverkan på gatan är klar till 90 procent. Det som kvarstår av den är delen från korsningen Dragongatan/Ryttaregatan och fram till korsningen Dragongatan/Brogatan.
  • Under veckan stängs Brogatan stängas av i cirka tre veckor för arbeten i korsningen. Omledningen skyltas.
  • Sedan går vi tillbaka och gräver för ny fjärrvärme samt kablar från korsningen Smedsgatan mot Brogatan igen. Där gräver vi inte så djupt så störningarna är av mindre karaktär.
  • Andra arbeten som pågår är grävning för kablar mellan korsningen Dragongatan/Hantverkaregatan till Dragongatan/Smedsgatan. Dessa medför mindre störningar men tillgång till infarter är möjlig. Det kan bli kortare stopp när det grävs förbi själva infarten.
  • Arbete med att sätta ut kantsten på Dragongatan från Signalvägen har påbörjats.
  • I Dragonparken har vi börjat gräva planteringsgropar och kommer att börja plantera växter i veckan samt nästa vecka.

Vecka 18

  • Arbetet forsätter efter Dragongatan på etapperna 3 (Hantverkaregatan-Signalvägen) och 4 (Smedsgatan-Larmgatan). Vi gräver och fyller igen löpande.
  • Vi har haft informationsmöten med boende som påverkas i nästa steg längs etapp 3. Framöver kommer löpande information ges genom möten eller utskick för de boende som påverkas längs gatans etapper.
  • Smedsgatan kommer till veckan att bli möjlig att passera för gående upp mot skolan.
  • Just nu befinner vi oss i korsningen Hantverkaregatan/Dragongatan och fortsätter mot Signalgatan.
  • Nästa vecka sätts ett andra grävgäng in som kommer arbeta från korsningen Smedsgatan/Dragongatan mot Brogatan.

Vecka 16

  • Vi fortsätter att gräva och fylla igen allt eftersom längs Dragongatan, och närmar oss korsningen vid Hantverkaregatan. Under nästa vecka (vecka 16) kommer korsningen bli avstängd för trafik.
  • I korsningen Smedsgatan/Dragongatan har det lagts ner nya fjärrvärmerör och korsningen planeras att öppnas inom kort igen.

Vecka 14

  • Arbetet löper som planerat och vi gräver vidare på Dragongatan mot nästa korsning, Hantverkaregatan.
  • Fjärrvärmearbeten pågår i korsningen Smedsgatan/Dragongatan.

Vecka 12

  • Grävning pågår för fullt på Dragongatan, vi gräver i spont för ett säkrare arbetssätt.
  • Öppning av Smedsgatan har blivit framskjuten några veckor på grund av komplikationer med ledningarna.

Vecka 11

  • Grävningen fortsätter mellan Smedsgatan och Signalvägen.
  • Smedsgatan beräknas kunna öppna för trafik under vecka 11.

Vecka 10

  • Nu har grävningen efter Dragongatan från korsningen Smedsgatan mot Signalvägen kommit igång.
  • De som bor längs gatan har fått erbjudande om att parkera på annat ställe under tiden vi gräver.
  • Smedsgatan fylls upp och kommer öppnas och är farbar inom två veckor.

Vecka 7

  • Grävarbetet efter Smedsgatan är nu klart. Återfyllning pågår vecka 7 och vecka 8.
  • Vecka 8 påbörjas inkopplingen av provisoriskt vatten för boende på Dragongatan mellan korsningen Dragongatan/Smedsgatan och Dragongatan/Hanverkaregatan.
  • I slutet av vecka 8 påbörjas grävarbeten på Dragongatan mot Smedsgatan.

Vecka 5

  • Grävarbeten pågår från korsningen Smedsgatan/Dragongatan och korsningen är fortsatt avstängd. Den beräknas öppna i slutet av februari/början på mars.
  • Grävningen upp på Smedsgatan mot skolan beräknas pågå till mitten av februari.
  • Därefter påbörjas grävning på Dragongatan mot Signalvägen.

Vecka 48

  • Fortsatt arbete med grävning och att lägga ner de nya ledningarna vid korsningen Smedsgatan/Dragongatan.
  • Troligtvis pågår arbetena mot skolan längs Smedsgatan fram till jul.

Vecka 45

  • Korsning Smedsgatan/Dragongatan är fortsatt avstängd på grund av grävarbeten.
  • Det kan förekomma vattenavstängningar under tiden som arbetet pågår. Information skickas då till boende som blir berörda av detta.
  • Korsningen beräknas vara avstängd ytterligare 2-3 veckor och under denna period sker omledning av trafiken för de som ska till skolan samt förskolan.

Vecka 43

  • Grävning påbörjas i korsningen vid Smedsgatan/Dragongatan. I samband med detta stängs korsningen, vilket innebär att det inte går att ta sig till skolan och förskolan via Smedsgatan. In- och utfart sker istället via Olof Palmes gata. Kontaktpersoner på Dragonskolan och förskolan Smeden har fått information om avstängningen.
  • Under byggtiden sker omledning av gång- och cykeltrafik som passerar Dragongatan till Skolgatan. Alla som har målpunkter längs Dragongatan kan ta sig fram dit.

Vecka 41 och 42

  • Entreprenören börjar etablera och påbörja förberedande arbeten, exempelvis trädfällning.
